시공사례 목록으로 건물완파

인천 서구 금곡동 200평 축사 2동 통째 완파

위치
인천광역시 서구 금곡동
면적
약 661㎡ (200평)
공사기간
3일
공사종류
건물완파 · 축사 2동 전체 철거

공사 내용

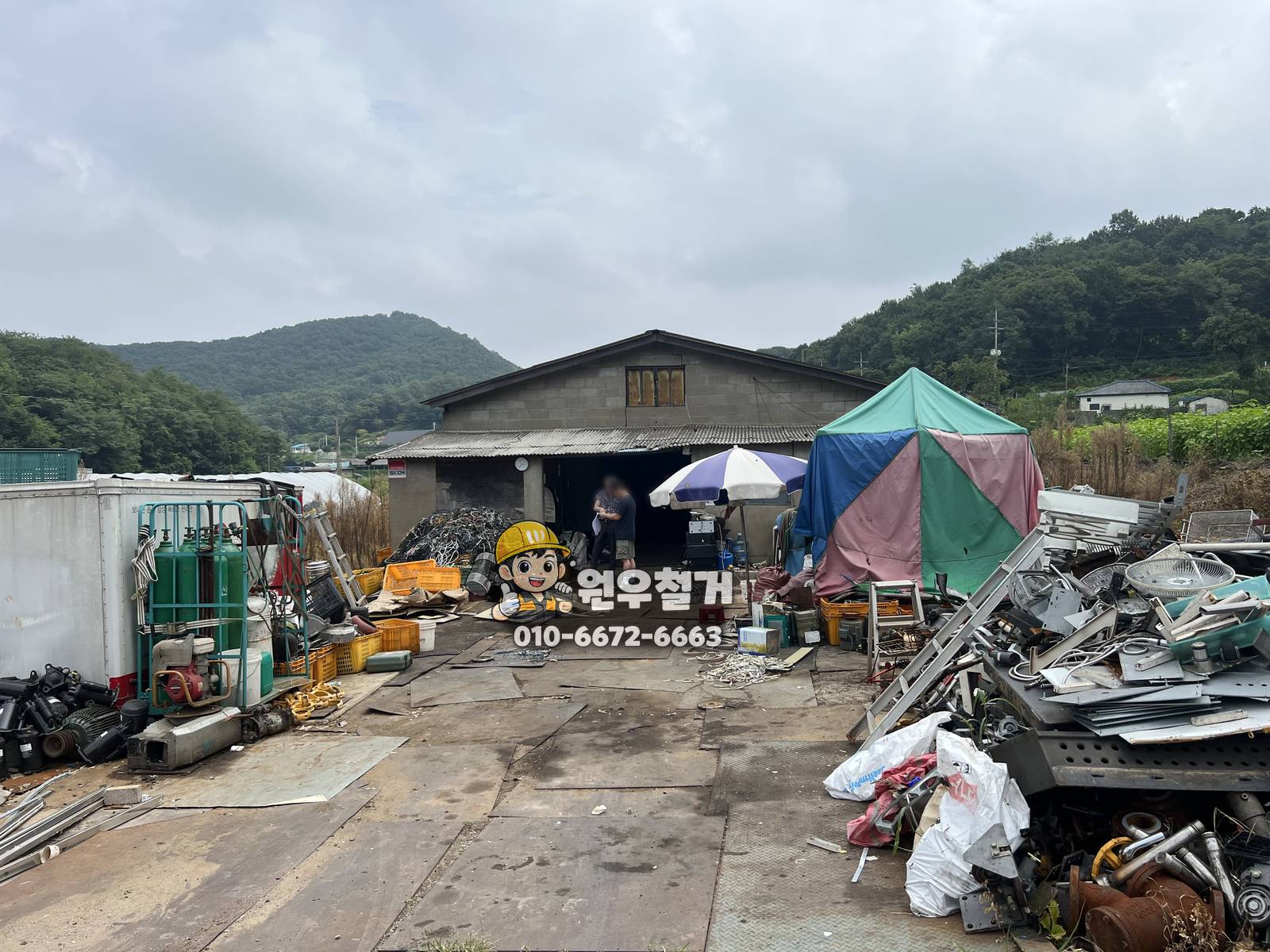

인천 서구 금곡동에서 더 이상 축사로 쓰지 않던 건물 두 동을 통째로 허문 현장입니다. 앞동과 뒷동이 나란히 서 있었고, 고객님은 철거 뒤 땅을 정리해 새 건물을 올릴 계획이었습니다. 뒷동 슬레이트 지붕은 고객님이 지자체 슬레이트 처리 사업으로 미리 걷어 둔 상태였습니다.

석면이 남은 구간은 석면조사와 노동부 신고, 폐기물 신고를 먼저 마친 뒤 허가를 받고 처리했습니다. 건물 완파는 공사 시작 전에 멸실 신고를 끝낸 다음 시작했습니다.

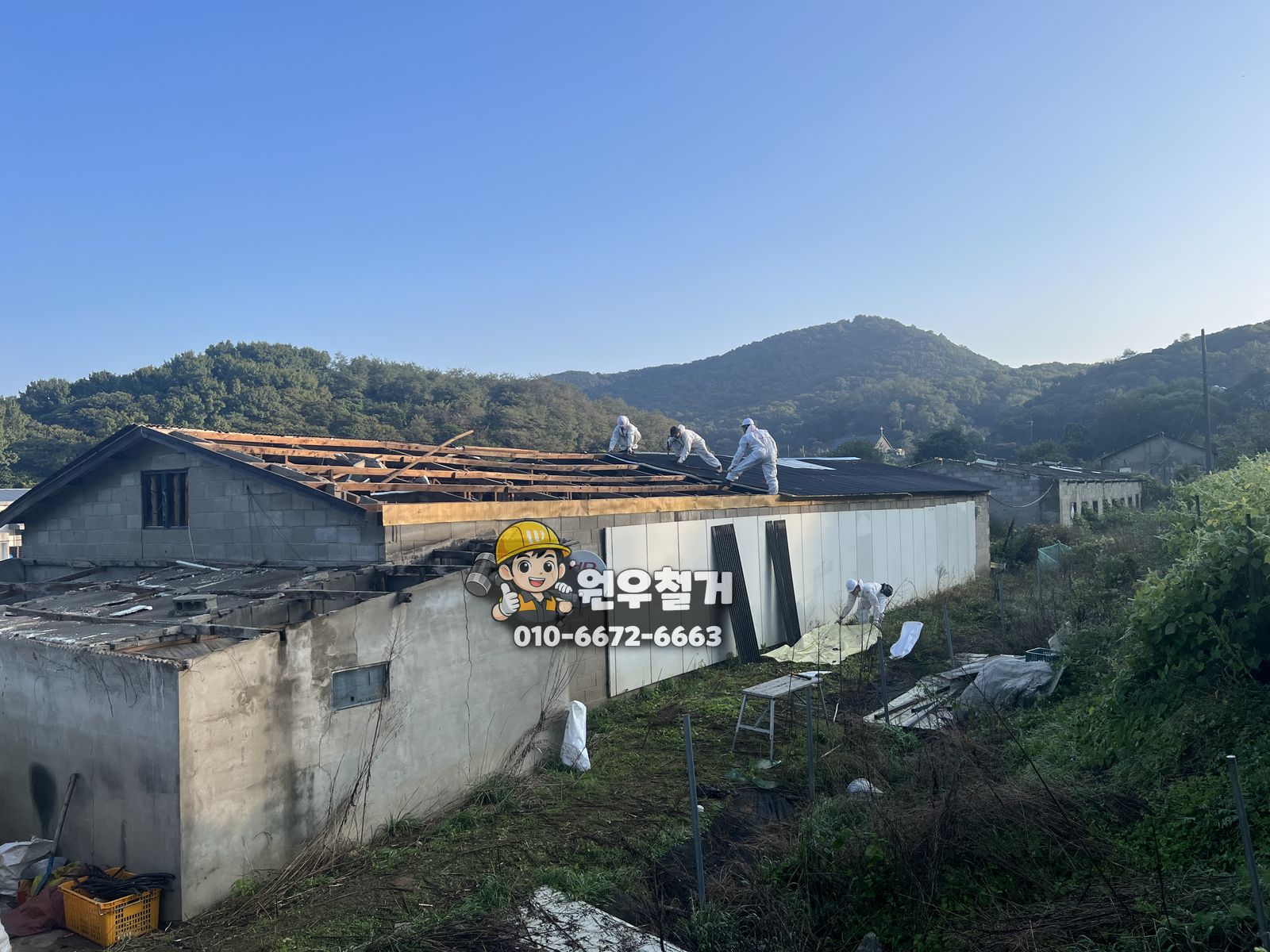

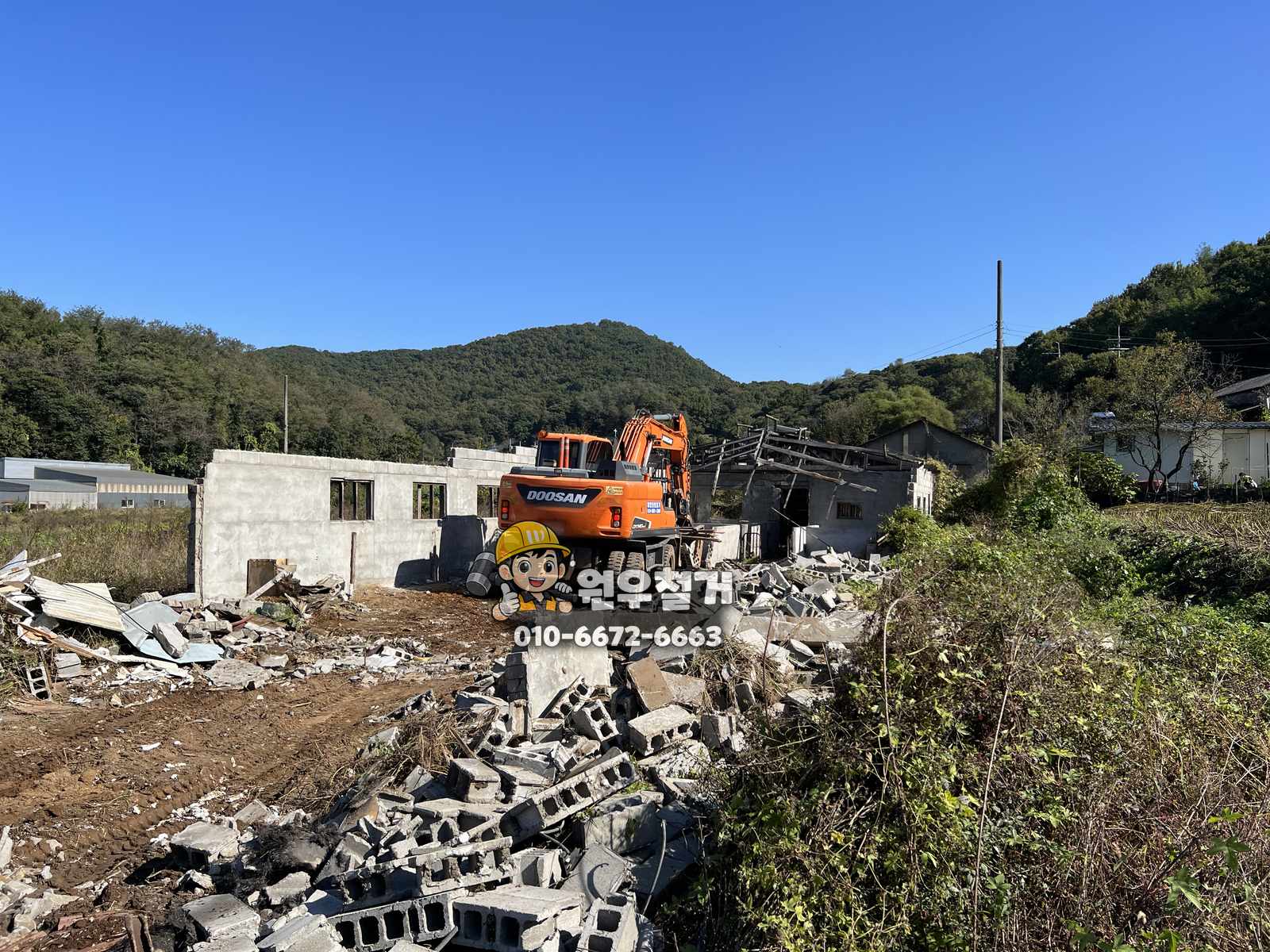

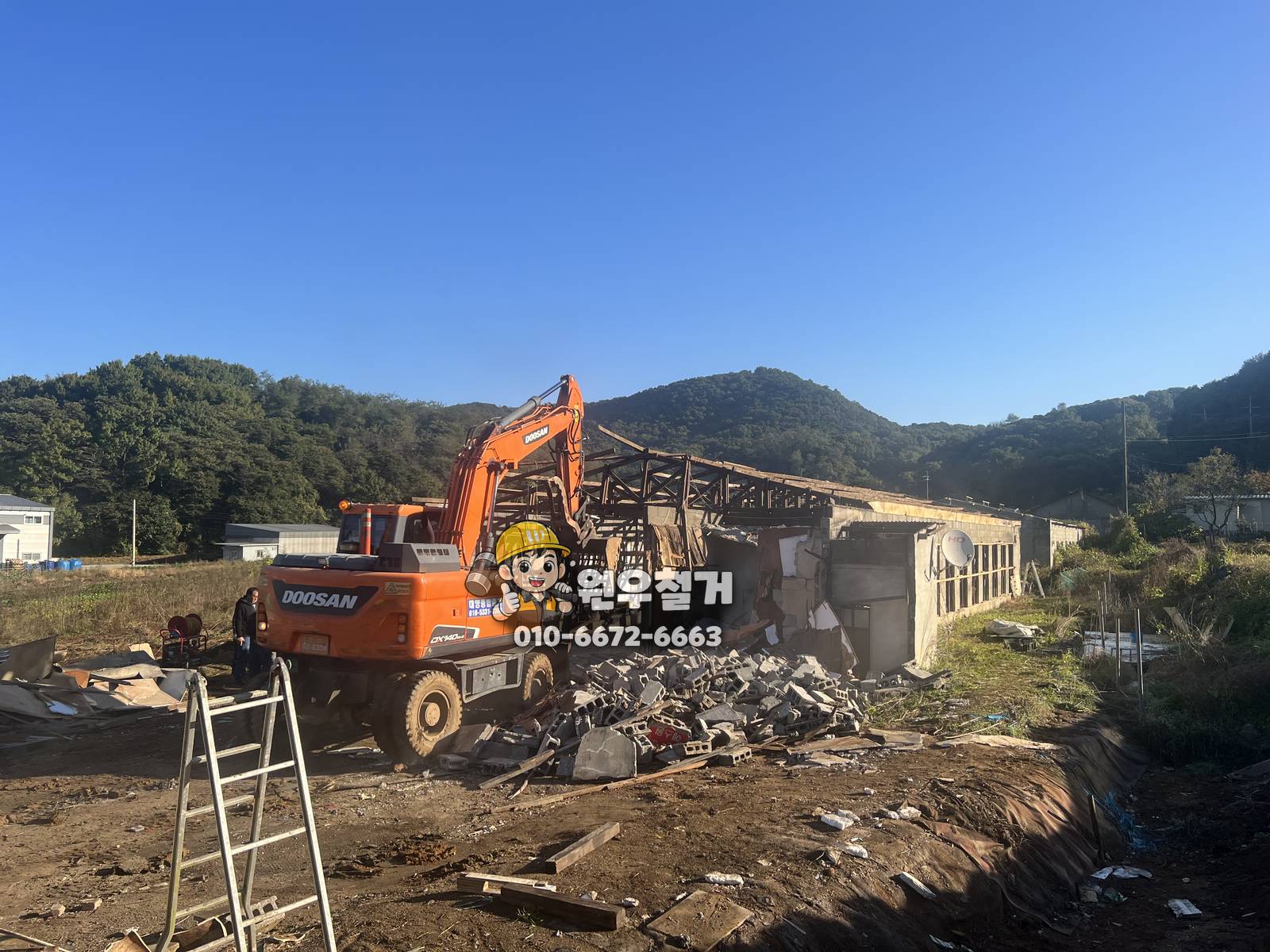

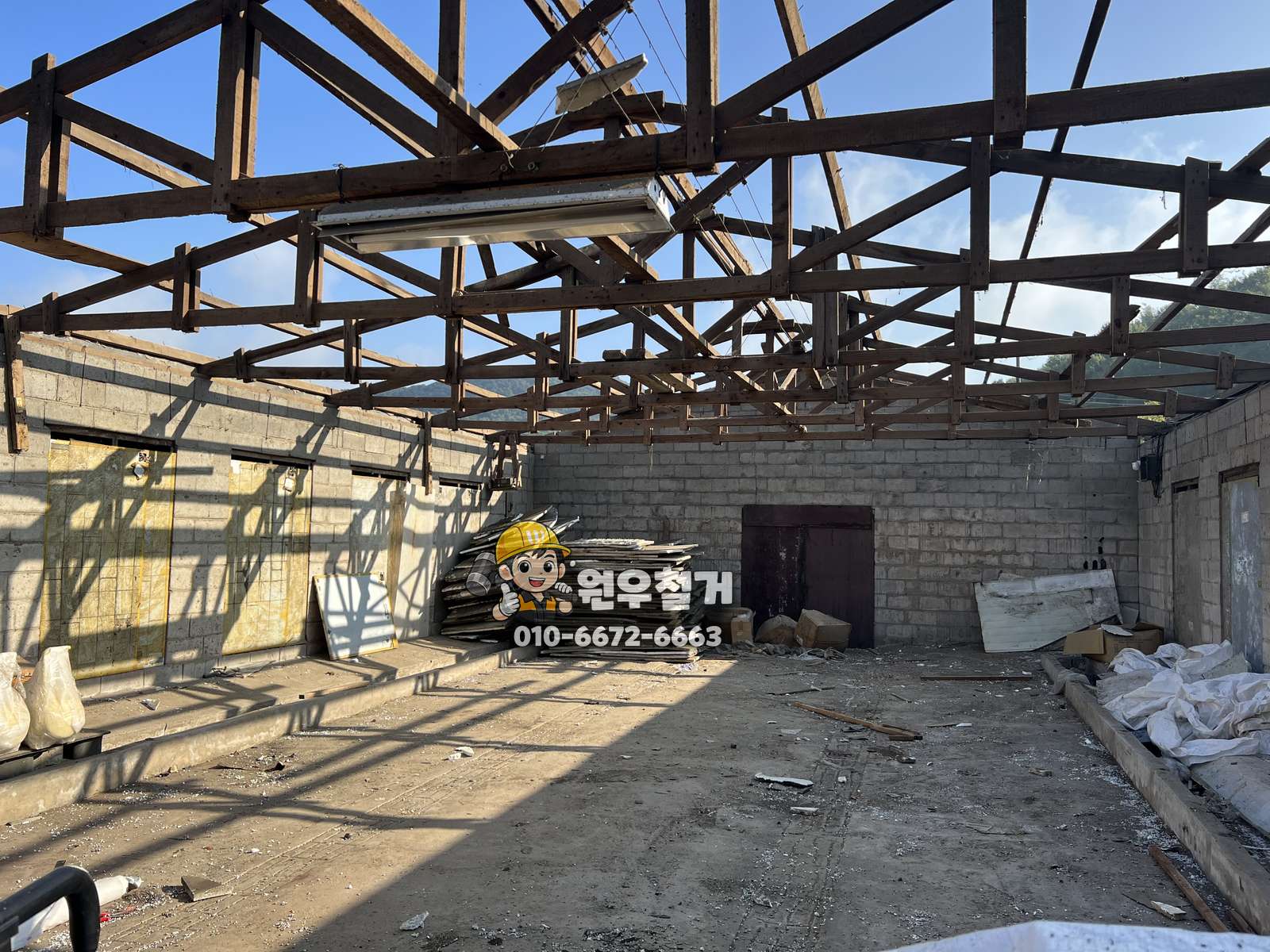

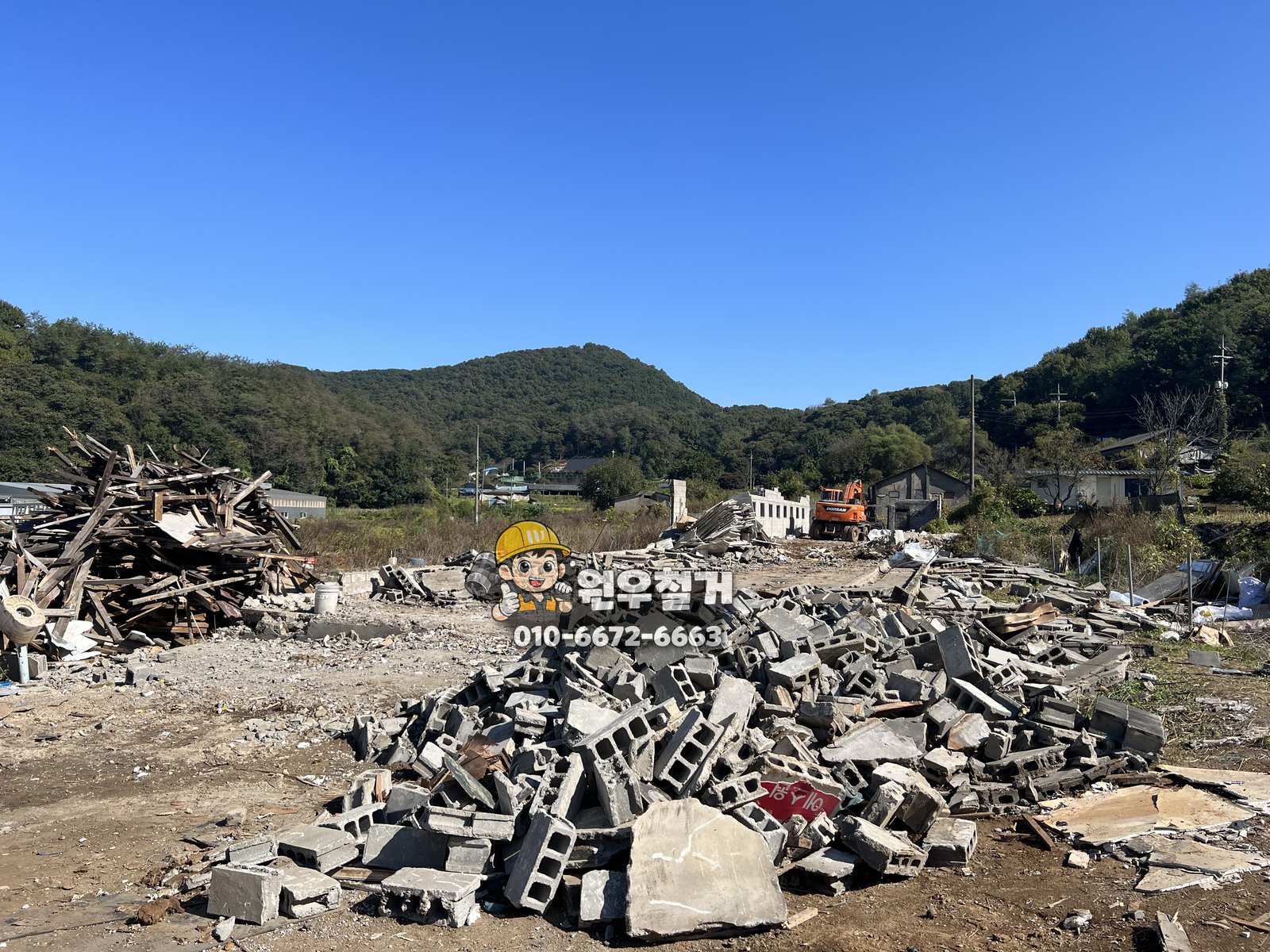

본 철거에는 6W 굴착기를 넣어 지붕과 벽체를 차례로 무너뜨렸습니다. 바닥 콘크리트가 두껍게 깔려 있어 바닥은 상부 구조물을 다 걷어낸 뒤 마지막 순서로 깼습니다. 토목 공사팀과 함께 움직인 현장이라 서로 동선이 겹치지 않게 더 신경을 썼습니다.

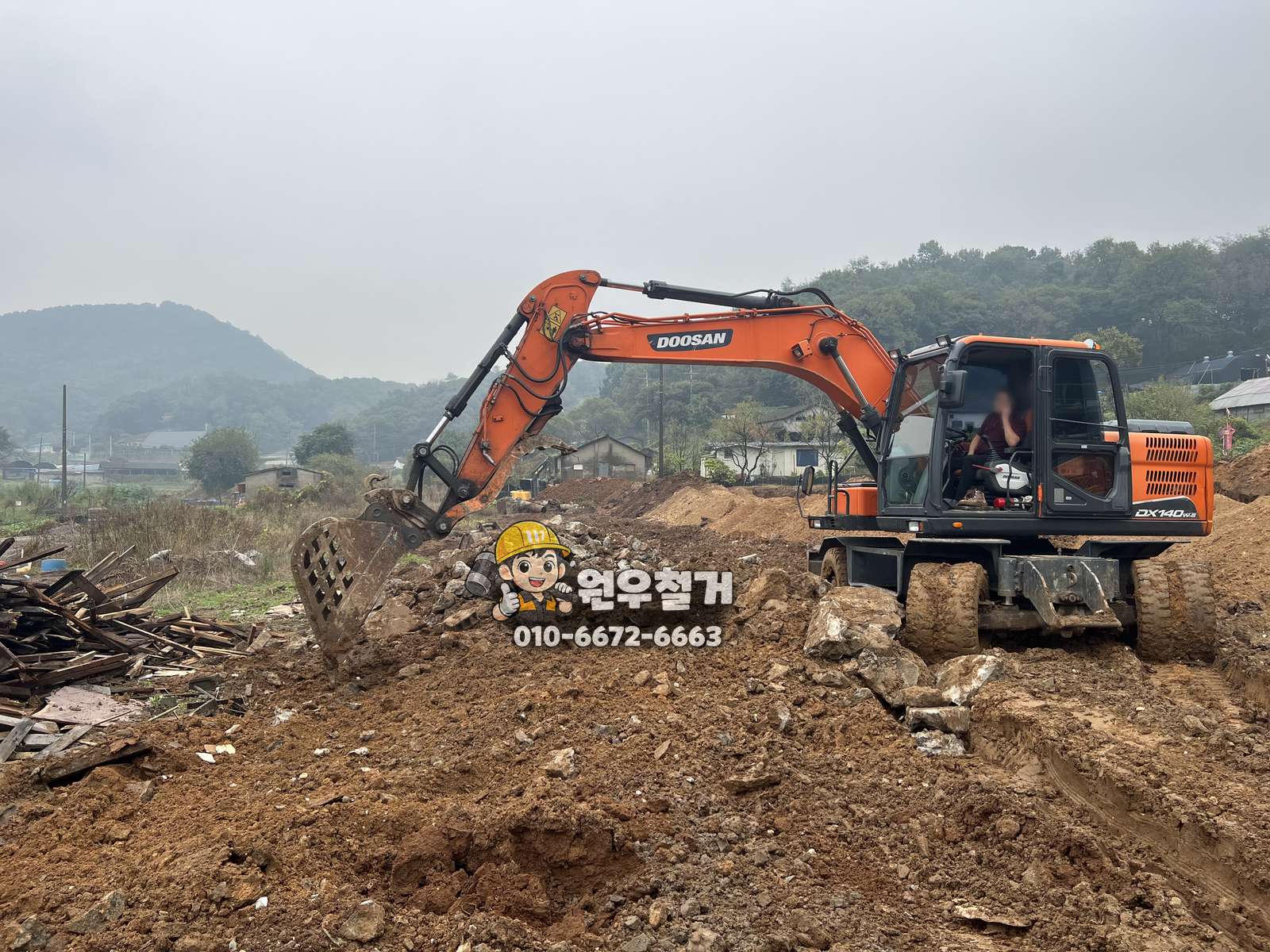

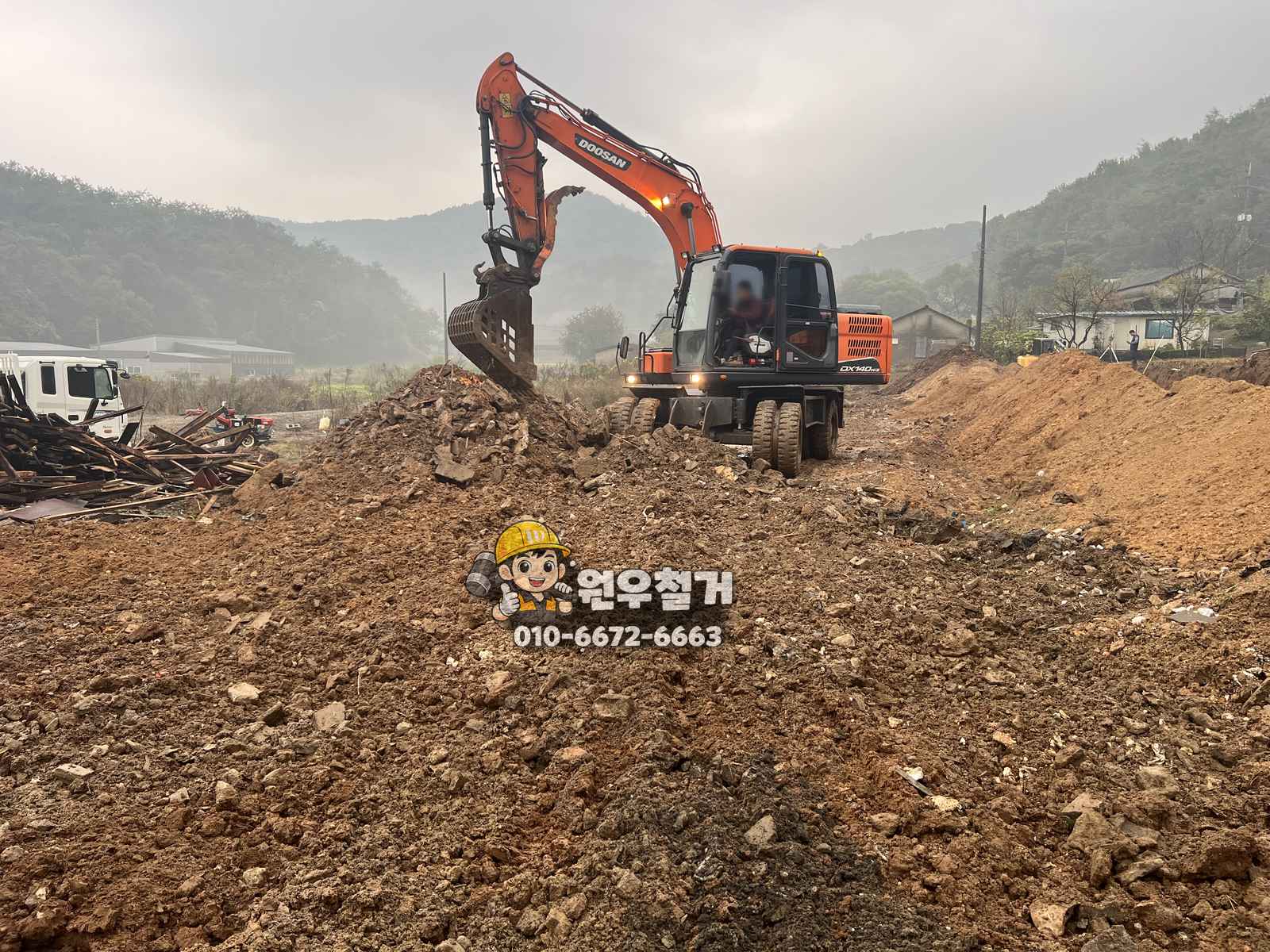

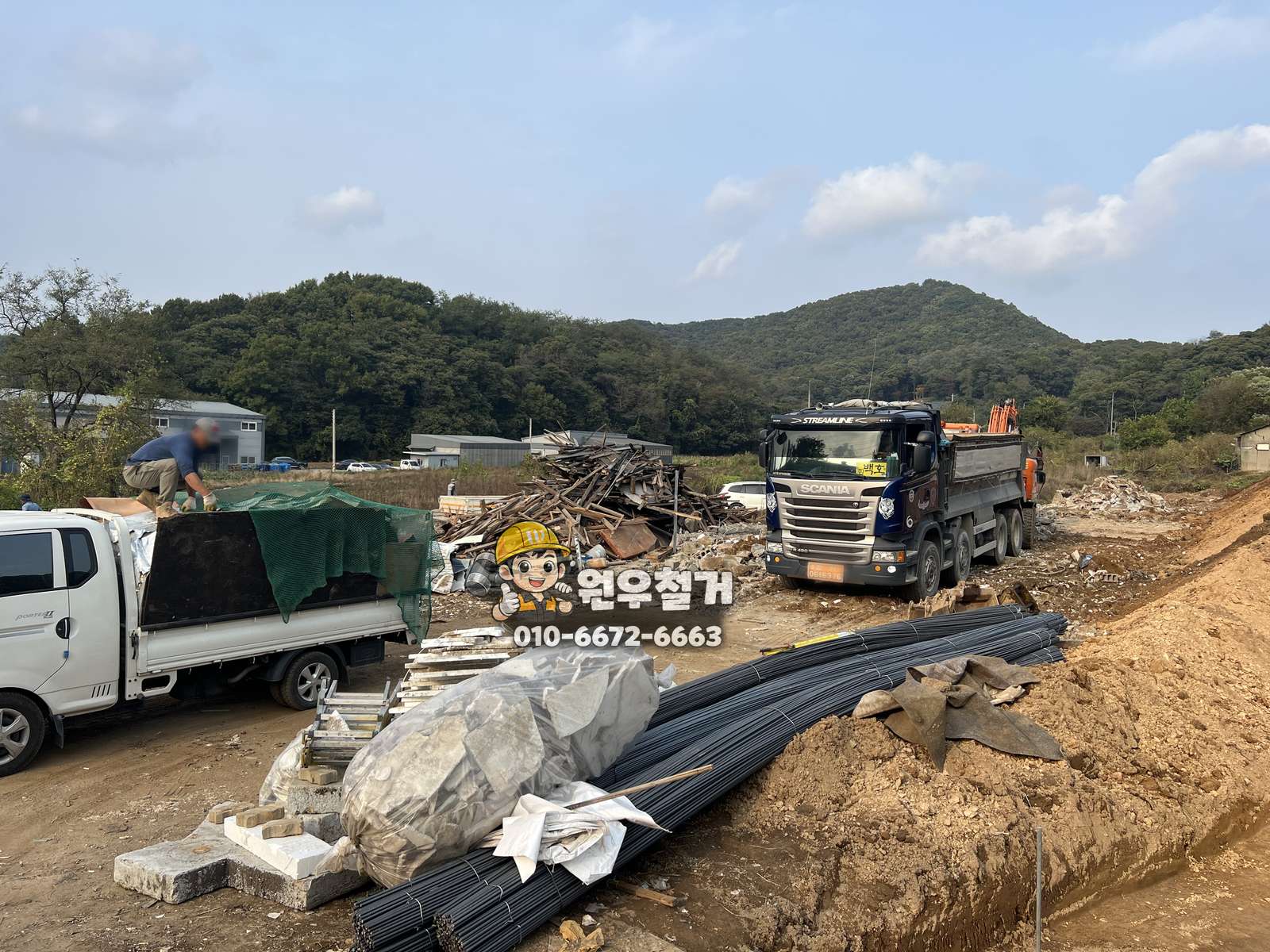

해체한 자재는 폐목재와 폐콘크리트를 처음부터 따로 갈라 쌓았고, 나온 폐기물은 환경청에 신고한 뒤 처리했습니다. 폐목재 일부는 토목팀이 가져가기로 해 넘겼습니다. 건축물대장 말소에 쓰이는 작업 사진과 처리 확인서도 이때 챙겼습니다.

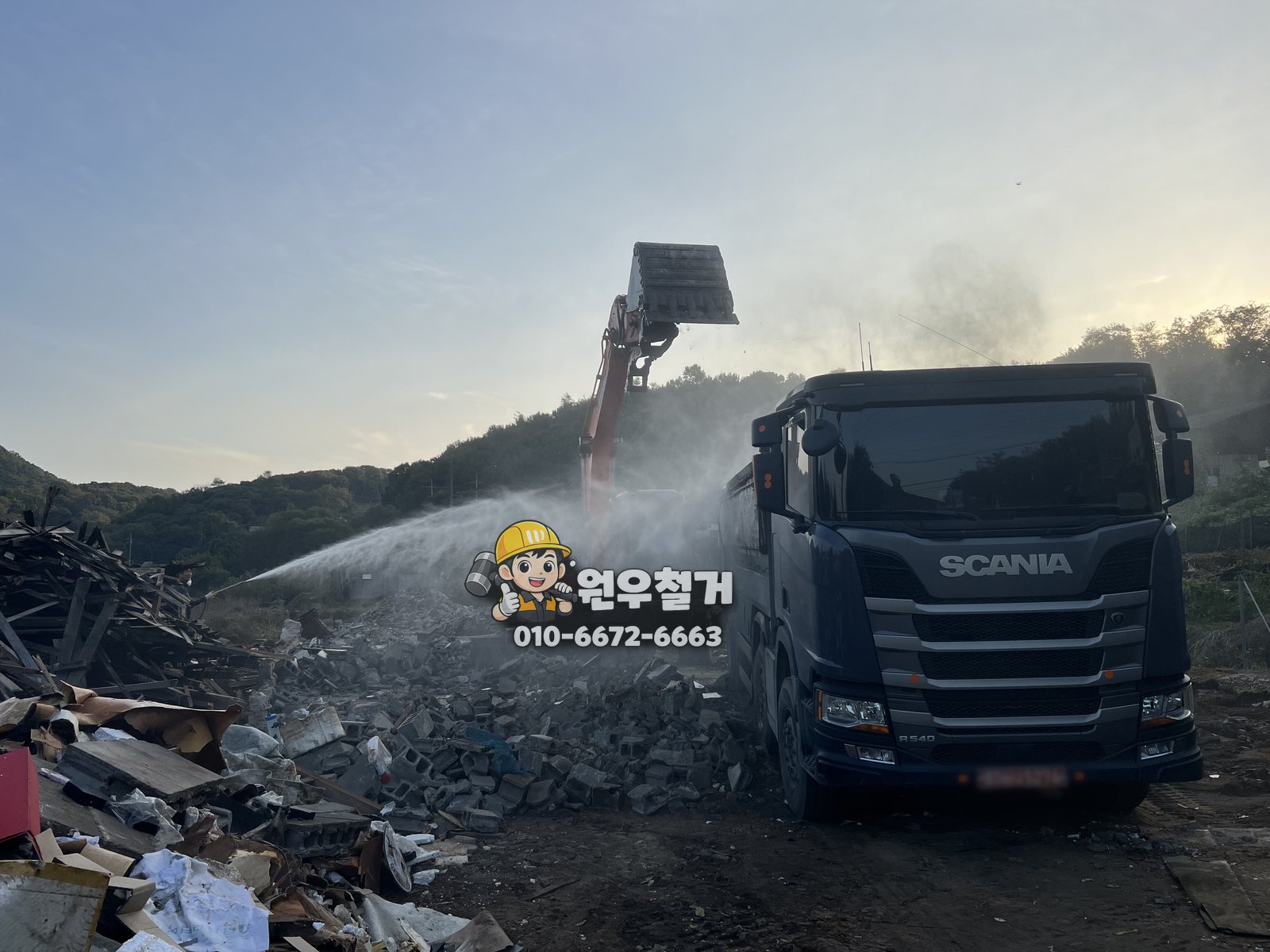

마지막에는 중장비가 오가며 더러워진 진입 도로를 물로 씻어 냈습니다. 두 동 철거부터 반출, 도로 청소까지 전체 공정은 사흘 걸렸습니다.

이 현장의 자세한 진행 과정은 원우철거 블로그에서 볼 수 있습니다.
